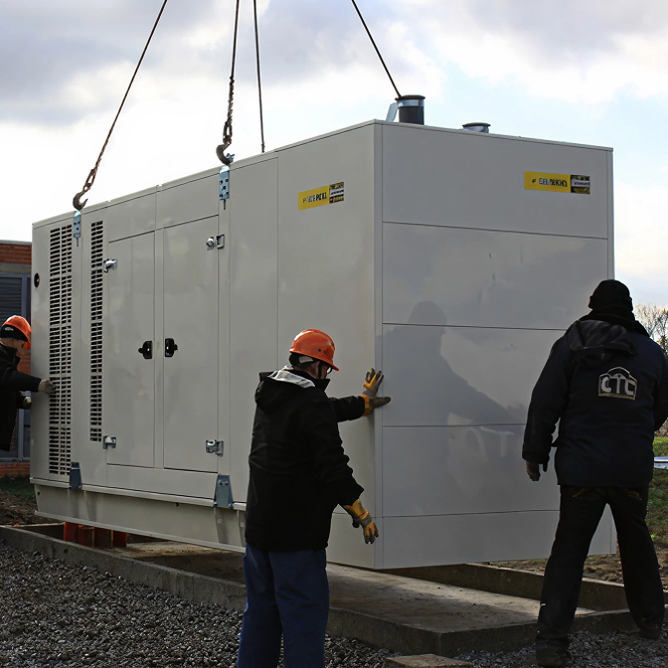

Доставка когенераційного обладнання на об'єкт, монтаж обладнання, будівництво фундаменту, прокладання кабельних трас, тестування та запуск агрегату. Все це роблять наші монтажники та інженери.
Термін виготовлення когенераційної установки контейнерного типу становить від 3 до 8 місяців залежно від моделі та потужності когенераційного модуля з моменту підписання контракту. Термін постачання обладнання вказується у Контракті на постачання КГУ. Час доставки готової установки із заводу виробника Замовнику автотранспортом становить 1÷2 тижні.

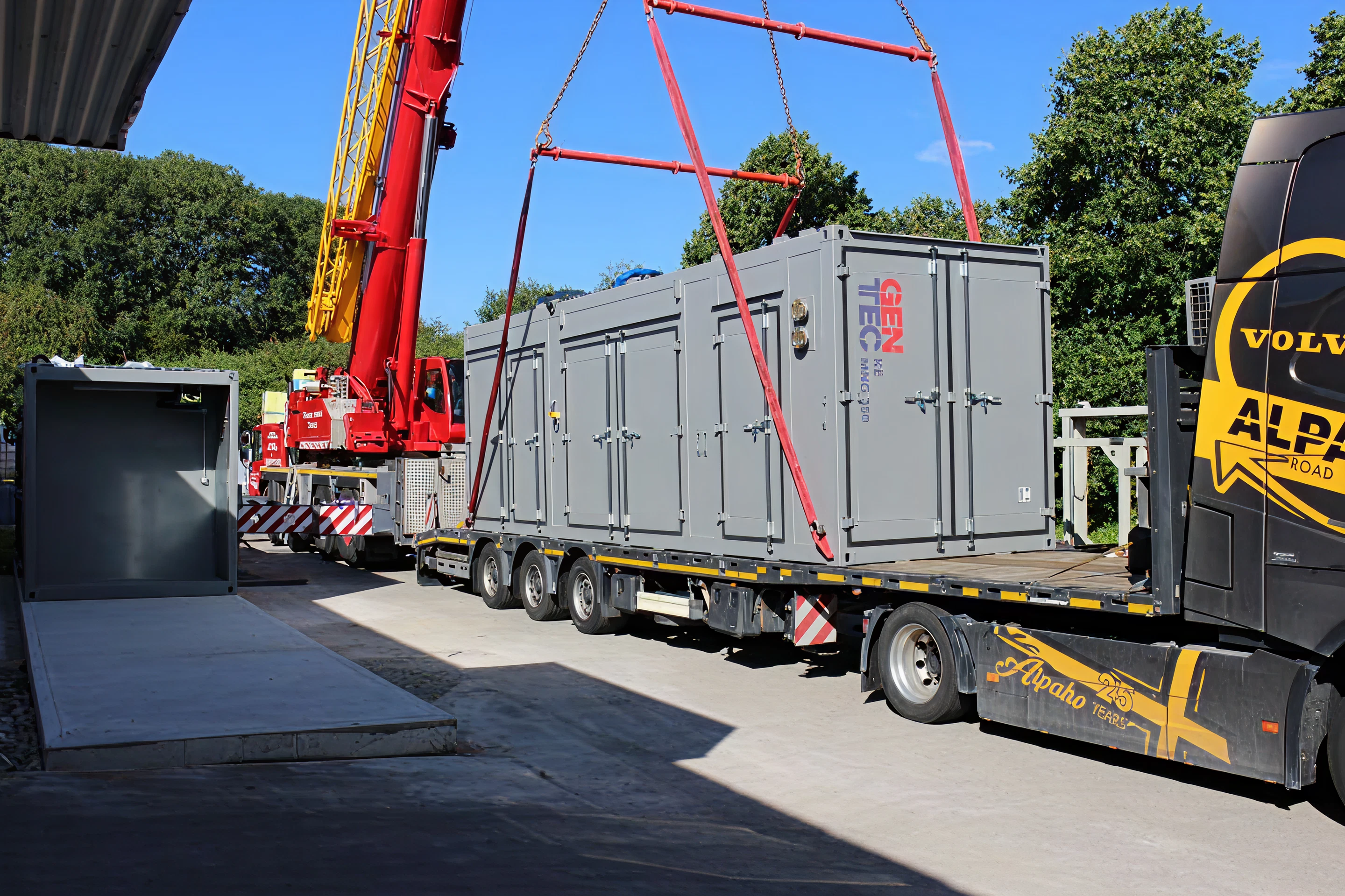

Когенераційні установки поставляються у розібраному вигляді на кількох автотранспортних засобах. Наприклад КГУ контейнерного типу 1МВт доставляється на низькорамній платформі та 3-х стандартних 20-ти тонних вантажних автомобілях (фурах 96 м куб).
Після прибуття на об'єкт Замовника когенераційна установка контейнерного типу може бути або відразу встановлено на підготовлений фундамент, або розвантажується на підготовленому майданчику, де зберігається до закінчення будівельних робіт.
